Immobilier Côte d’Ivoire – ABATTA VILLAGE , CHANTIER EN COURS
Source – Abatta Village

Zone 3 OASIS – avancement global= 29,46%
– Gros œuvre = 99,81%
– Maçonnerie= 41.17%
– Corps d état secondaire = 6,96%
Nous sommes toujours en phase de Gros œuvre.
L appartement témoin est en cours.

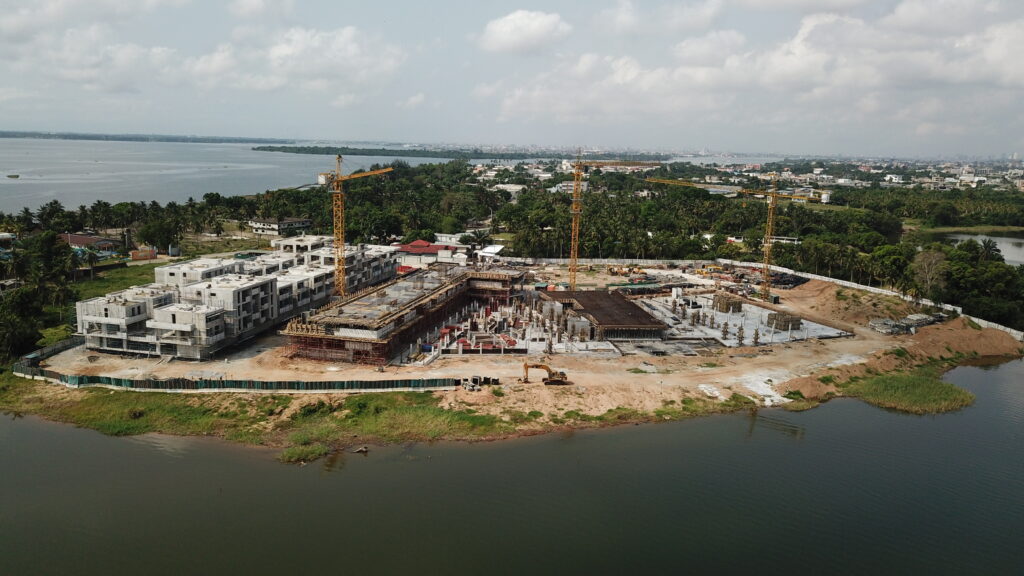

Zone 4 LUMIA – avancement global= 8,92%
– Gros œuvre = 24,66%
– Corps d état secondaire = 3,6%
Nous sommes en phase Gros œuvre; coulage des radiers et de quelques planchers des bâtiments.
